Etat: En chantier
 Affectation: Infrastructures ferroviaires + réaménagement des places
 Réalisation: 2015-2026
Grandes étapes:

Ce chantier colossal entraîne une mutation complète du quartier de la gare, circulation comprise. Il comprend :

 Logo-Leman2030_pt - la rénovation des infrastructures de la Gare CFF  (cf projet Léman 2030)

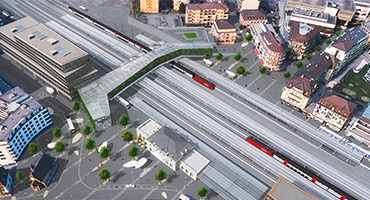

RayonVert - la réalisation d'une passerelle le Rayon Vert au-dessus des voies (réalisée) (cf projet Rayon vert), entre la Place de la Gare Nord (en cours d'aménagement - reste de la place horizon 2025) et la Place de la Gare Sud (réalisée)
Ouest - la construction de bâtiments de part et d'autre du bâtiment actuel de la gare, comprenant parkings, commerces, activités, logement et hôtellerie dans le cadre du Plan de Quartier "Quai Ouest" (anciennement appelé Renens Gare-Sud). Réalisation 2017-2025
 Saut-de-mouton - la construction du saut-de-mouton (réalisé) (cf projet Saut-de-mouton).
CopiePJGR

Le Petit journal de la Gare de Renens a suivi les coulisses du chantier jusqu'à l'inauguration de la passerelle Rayon Vert en mai 2021.

Grandes étapes :
2023 : début du chantier du 2e bâtiment Quai Ouest "Travis" (est de la Gare)
2022-23 :
Rénovation du bâtiment voyageurs CFF
Décembre 2021 :
mise en service passerelle du 1er-Août
2020 : Mise en conformité des quais 1 et 2
2019 : Mise en service du quai 3
Octobre 2018 à juillet 2019 : travaux préparatoires du tram au nord
2018 : Mise en service du quai M1
2018 : Début de la construction du 1er bâtiment Quai Ouest
Septembre 2017 :
premier coup de pioche Rayon Vert
Avril 2017 :
Inauguration du nouveau passage inférieur voyageur
Novembre 2016: Rejet du recours par le TF
Juin 2016: Rejet du recours par le TAF et recours au Tribunal fédéral
Juin 2015 : Le TAF a autorisé la levée de l'effet suspensif pour les projets CFF (passage inférieur de la Gare et agrandissement des quais). Les travaux peuvent donc démarrer.
Février 2015 :
dépôt de 2 recours auprès du tribunal administratif fédéral (TAF). Le démarrage des travaux CFF en Gare de Renens dépendra de la décision du TAF.
16 janvier 2015
: délivrance par l'Office fédéral des transports (OFT) de la décision d'approbation des plans, ouvrant les délais de recours.
23.05.13-27.06.13
: mise à l'enquête publique par l'OFT - Demande d'approbation des plans selon la procédure ferroviaire
23 mai 2013
: adoption du Plan de quartier P40 "Gare-Sud" par le Conseil communal
15 janvier 2009
: présentation publique du projet général.

> Découvrez également ce projet sur le site internet des CFF Léman2030.ch.

Le pavillon d'exposition Expo Léman 2030 - Ouest lausannois qui présentait ce projet depuis le 22 novembre 2014 a été fermé début novembre 2020.

> Le Petit journal de la gare de Renens : a suivi les coulisses du chantier jusqu'à l'ouverture de la passerelle Rayon Vert, en mai 2021, qui clôturait les travaux de la gare (excepté le bâtiment voyageurs). Retrouvez sur son site internet un autre regard sur la transformation de ce lieu si important pour Renens, les communes voisines et la mobilité de toute la région.
Egalement sur Facebook et Instagram.
